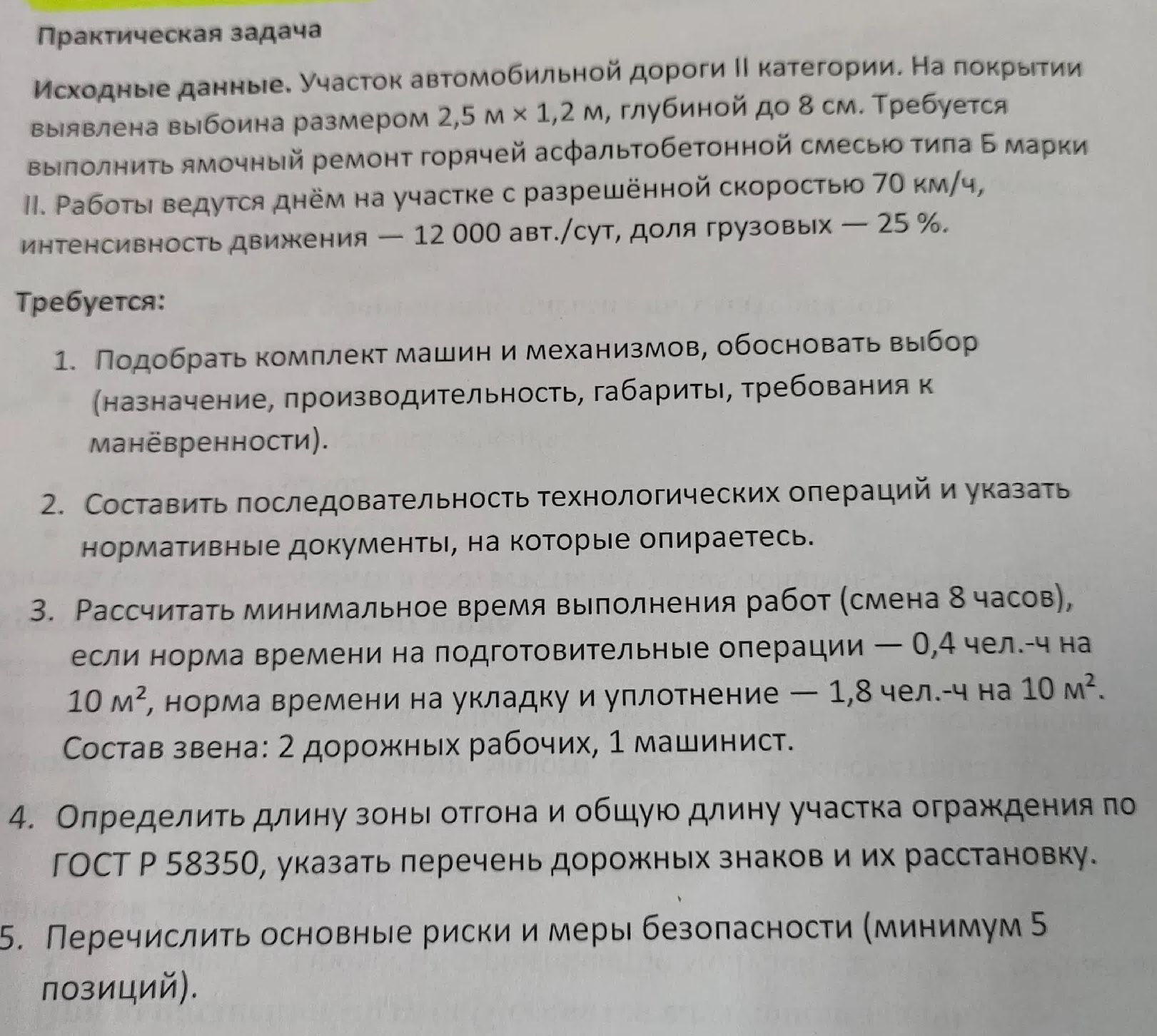

Ответ:
1. Комплект машин и механизмов
Площадь выбоины: 2,5 × 1,2 = 3 м². Геометрический объём при максимальной глубине 0,08 м составляет не более 0,24 м³. При условной плотности смеси 2,3 т/м³ это около 0,55 т; фактическое количество определяют по проектной толщине после очистки и вырубки повреждённого покрытия, с учётом уплотнения и технологического запаса.
- Дисковая нарезчик швов или небольшая дорожная фреза — для получения ровных вертикальных кромок; компактная машина предпочтительна для локального ремонта и стеснённых условий.
- Компрессор с продувочным оборудованием и промышленная щётка — для удаления пыли и крошки. Выбирать мобильный агрегат, который можно безопасно разместить за пределами рабочей зоны.
- Ручной распылитель битумной эмульсии — для обработки дна и стенок вырубки; его производительности достаточно для площади 3 м².
- Термос-бункер или доставка смеси утеплённым автомобилем — для сохранения рабочей температуры небольшой партии горячей смеси. Заказывать ориентировочно 0,6 т только как предварительную оценку, а не как точную норму расхода.
- Ручные инструменты (лопаты, грабли, скребки) — для распределения смеси в небольшом ремонтном контуре.
- Лёгкий каток с подходящим для локального участка вальцом либо виброплита — для уплотнения. Компактность нужна, чтобы механизм мог работать внутри ограждённой зоны и не задевать окружающее покрытие.
- Автомобиль для доставки смеси и при необходимости транспортирования оборудования; его размещение и манёвры должны быть предусмотрены схемой организации движения.
Производительность каждого агрегата должна обеспечивать своевременное выполнение операции и укладку смеси без недопустимого охлаждения. Точные паспортные производительность и габариты выбирают по моделям машин, доступным подрядчику: исходные данные задачи их не задают.
2. Последовательность работ и нормативная основа
- Утвердить схему организации движения и ограждения, выставить временные знаки и ограждающие устройства; организовать безопасный въезд и выезд техники.
- Обозначить контур ремонта, удалить разрушенное покрытие до прочных кромок, придать вырубке правильную форму и обеспечить требуемую глубину.
- Очистить вырубку от пыли, воды и крошки, просушить; проверить состояние дна и стенок.
- Нанести битумную эмульсию или иной предусмотренный технологией материал на дно и стенки, выдержать необходимое для выбранного материала время.
- Доставить горячую смесь типа Б марки II, проверить её соответствие сопроводительным документам и требованиям технологии. Уложить с учётом уплотнения, разровнять и уплотнить подходящим механизмом.
- Проверить качество заполнения, уплотнение, сопряжение с существующим покрытием и чистоту проезжей части; убрать материалы и оборудование, затем снять ограждение в установленном порядке.
При разработке технологической карты следует проверить актуальные редакции и применимость документов: ГОСТ Р 58350-2019 «Дороги автомобильные общего пользования. Организация дорожного движения при производстве работ»; ГОСТ Р 52289-2019 по правилам применения технических средств организации дорожного движения; ГОСТ Р 52290-2004 по дорожным знакам; ГОСТ Р 58406.2-2020 по горячим асфальтобетонным смесям; СП 78.13330.2012 «Автомобильные дороги»; действующие правила охраны труда при строительстве, реконструкции и ремонте. Конкретные требования необходимо сверять с действующими редакциями, утверждённой схемой организации движения и проектом производства работ.
3. Минимальное время по заданным нормам
Площадь работ — 3 м². Суммарная трудоёмкость:
Подготовка: 0,4 × 3 / 10 = 0,12 чел.-ч.
Укладка и уплотнение: 1,8 × 3 / 10 = 0,54 чел.-ч.
Всего: 0,12 + 0,54 = 0,66 чел.-ч. При составе звена из трёх человек расчётная продолжительность занятых операций равна 0,66 / 3 = 0,22 ч, то есть 13,2 минуты.
Это расчётное минимальное время по указанным нормам, если всё звено занято работой одновременно. Он не учитывает установку и снятие ограждения, доставку и разогрев смеси, ожидание, технологические перерывы, контроль качества и фактическую невозможность равномерно распределить работу между двумя рабочими и машинистом. Поэтому 13,2 минуты не следует трактовать как полную продолжительность работ на дороге. Смена длится 8 часов; по приведённым данным определить полную длительность сменного задания нельзя.
4. Ограждение и дорожные знаки
Однозначно вычислить длину зоны отгона и общую длину ограждения по имеющимся данным нельзя: не указаны ширина полосы, число полос и направление движения, положение выбоины относительно полос и обочины, схема перекрытия или сужения проезжей части, а также конкретная применимая схема организации движения. Интенсивность, скорость и категория дороги сами по себе этих геометрических параметров не определяют. Нужны выбранная схема по ГОСТ Р 58350-2019 и фактические параметры участка. Без них нельзя достоверно назначить длины зон и расстояния между знаками.
В схеме обычно рассматривают предупреждение о дорожных работах знаком 1.25, ограничение скорости соответствующими знаками 3.24 при необходимости, знаки сужения или изменения направления движения при наличии такого манёвра, а также конусы, барьеры и сигнальные устройства для обозначения зоны работ. Знаки и средства ограждения размещают по утверждённой схеме с учётом направления движения, видимости и требований ГОСТ; точные состав и расстановку следует определить после выбора схемы и обследования участка. Пришлите параметры полос и план участка либо выбранную схему, чтобы рассчитать длины и перечислить конкретную расстановку.
5. Основные риски и меры безопасности
- Наезд автомобиля на работников: заранее оградить рабочую зону по утверждённой схеме, обеспечить видимость знаков и работников, применять сигнальную одежду повышенной видимости.
- Столкновение или опасный манёвр транспортных средств у места работ: организовать движение по схеме, не допускать самовольного изменения ограждения, обеспечить безопасные въезд и выезд техники.
- Ожоги горячей смесью и битумными материалами: применять термостойкие перчатки, спецодежду и обувь; избегать контакта с горячим материалом и соблюдать инструкции производителя.
- Травмы при работе с фрезой, нарезчиком и уплотняющей техникой: допускать обученных работников, проверять исправность оборудования и ограждений, не находиться в опасной зоне движущихся механизмов.
- Пыль и разлёт частиц при очистке и резке: использовать защитные очки и подходящие средства защиты органов дыхания, направлять выброс от людей и транспорта.
- Шум и вибрация: применять средства защиты слуха, соблюдать допустимые режимы работы оборудования и делать необходимые перерывы.
- Поскальзывание и падение на неровном или загрязнённом покрытии: поддерживать рабочую площадку в порядке, своевременно убирать крошку и проливы, обеспечивать безопасные проходы.
- Охлаждение смеси до завершения укладки и уплотнения: заранее согласовать доставку, подготовить оборудование и сократить задержки, не нарушая требований безопасности.
